再建築不可の「裏ワザ」と呼ばれるものは法の抜け穴ではなく、建築基準法42条・43条にもとづく正規の申請手続きです。使える手段はセットバック、隣地の取得、位置指定道路の申請、43条2項1号の認定、2号の許可の5系統に整理でき、どれが使えるかは前面の道の種類と、同意をもらう相手がいるかで決まります。各手段の条件と期間、着手前に知っておきたい落とし穴までまとめました。
\ 他社で断られた物件も相談可 /
再建築不可のままの土地でも、全国どこでも査定を受け付けています。
受付時間 10:00〜19:00(水・日曜定休)

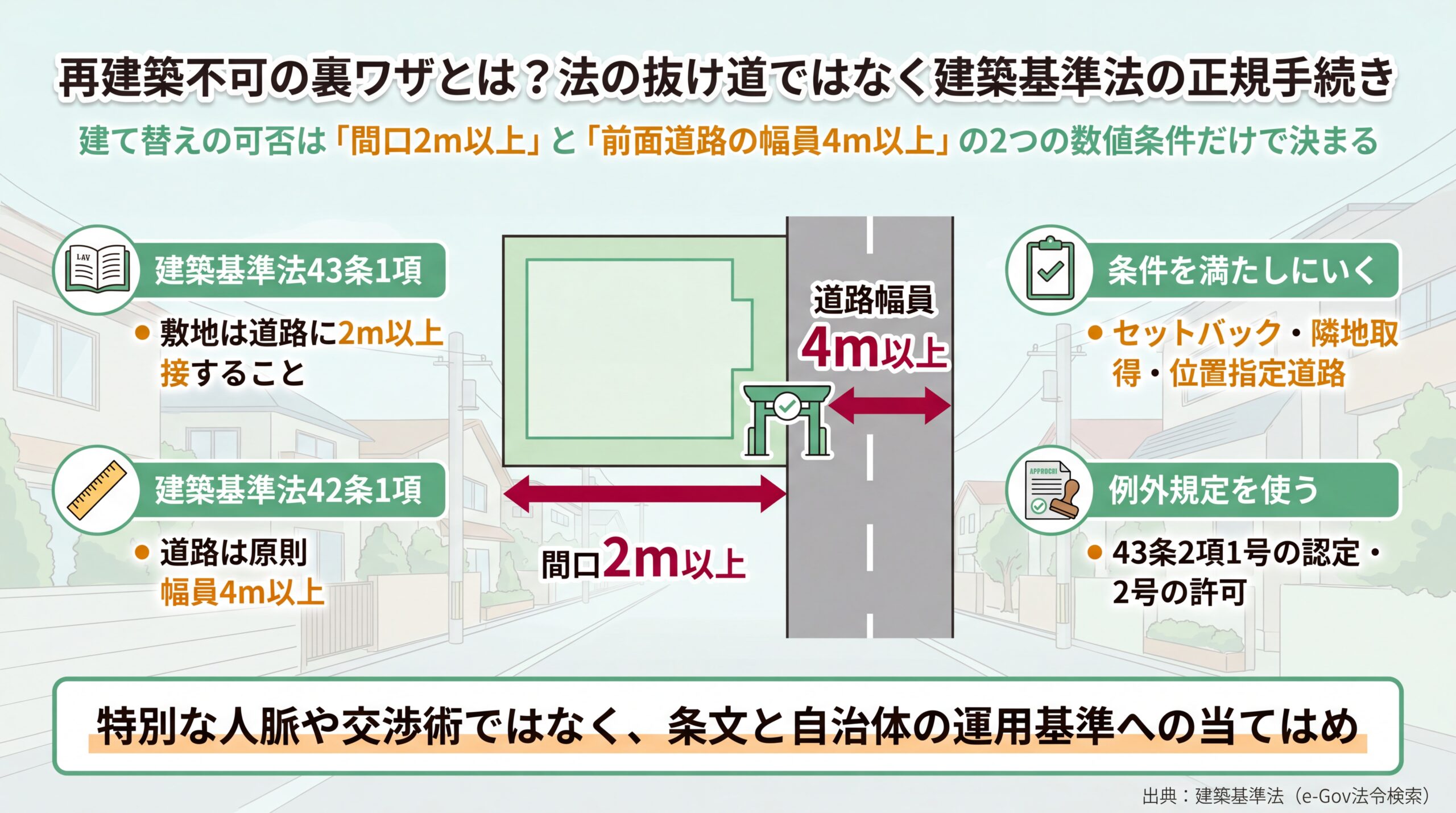

再建築不可の裏ワザとは?法の抜け道ではなく建築基準法の正規手続き

再建築不可の裏ワザとは法の抜け道ではなく、建築基準法42条・43条にもとづき接道要件を満たす正規の手続きです。同法43条1項は「建築物の敷地は、道路に二メートル以上接しなければならない」と定め、同法42条1項は道路を原則として幅員4m以上のものと定義しています(建築基準法(e-Gov法令検索)、2026年8月時点)。
つまり「建て替えられない」という結果は、この2つの数値条件のどちらか、または両方を満たしていないことから生じています。裏ワザと呼ばれる手段は、条件そのものを実際に満たしにいくか、条文が用意した例外規定を使うかのどちらかです。特別な人脈や交渉術で結果が変わる世界ではなく、条文と自治体の運用基準にどう当てはめるかという話に尽きます。
当社が2026年8月時点で買い取った物件のなかには、東京都北区で築50年を超え、建物に傾きがあった住宅もありました。この物件でも、所有者の方がすでに役所へ相談し、いくつかの手段を検討したうえで判断に迷った状態でのご相談でした。
接道義務という制度がなぜ存在し、どういう土地が該当するのか。その前提は別記事に譲ります。再建築不可物件の前提知識は再建築不可物件の総合解説にまとめています。要件そのものの詳細は再建築不可になる条件をご覧ください。以降は「どうすれば要件を満たせるのか」に絞って進めましょう。

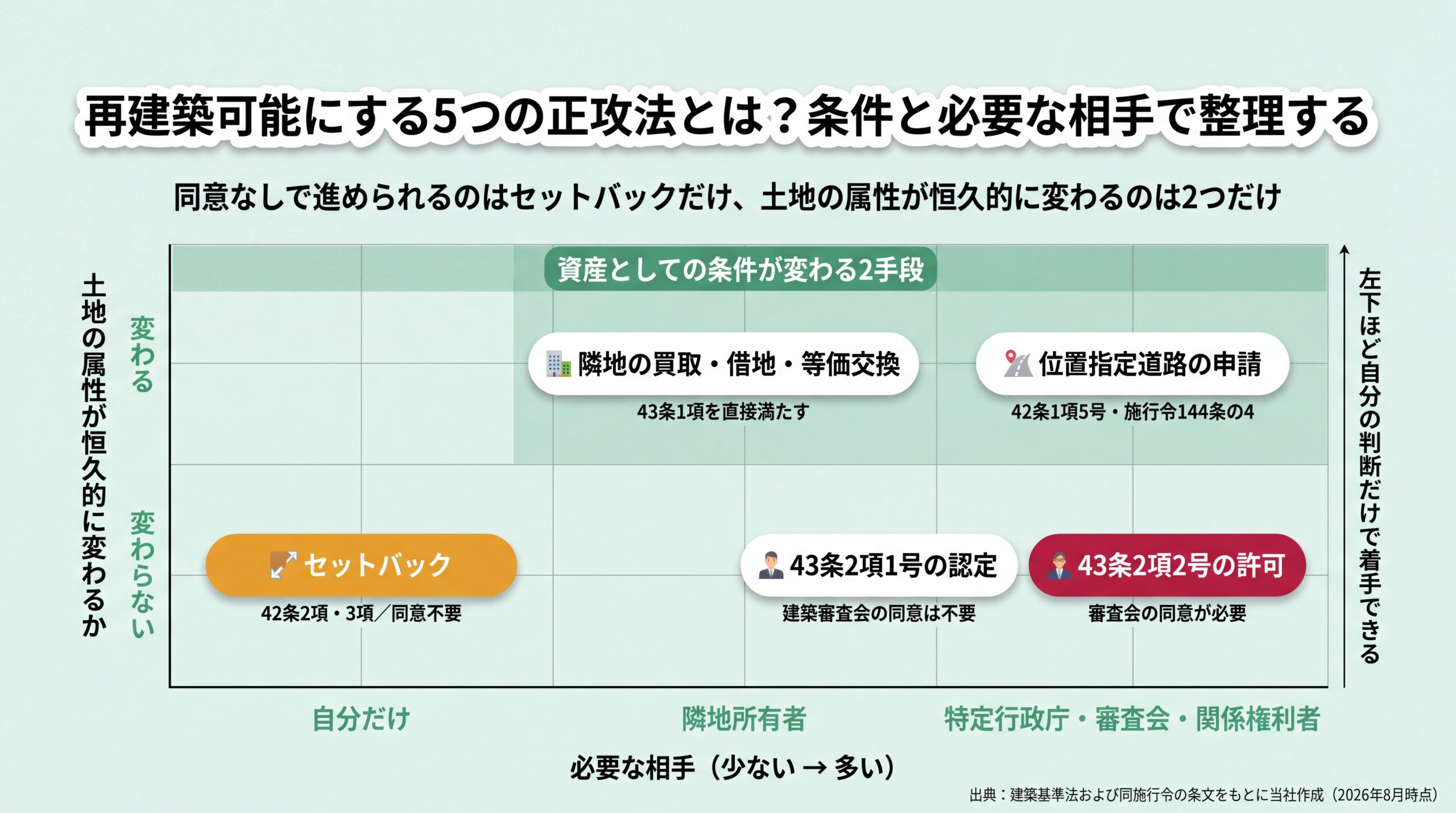

再建築可能にする5つの正攻法とは?条件と必要な相手で整理する

再建築可能にする手段は、セットバック、隣地の取得、位置指定道路、43条2項1号の認定、2号の許可の5系統に整理できます。5つのうち自分の判断だけで完結するのはセットバックのみで、残る4つはいずれも隣地所有者・関係権利者・特定行政庁といった相手の同意が前提になります。
手段名を並べただけでは選べないため、当社が査定で使っている整理軸で並べ替えたものが次の表です。「誰の同意が要るか」と「土地の法的な属性そのものが変わるか」の2点が、着手前に効いてくる違いです。
| 手段 | 根拠となる条文 | 必要な相手 | 土地の属性が恒久的に変わるか |
| セットバック | 建築基準法42条2項・3項 | なし(自分の敷地を後退させる) | 変わらない |
| 隣地の買取・借地・等価交換 | 建築基準法43条1項を直接満たす | 隣地所有者 | 変わる |
| 位置指定道路の申請 | 建築基準法42条1項5号・施行令144条の4 | 道の所有者・関係権利者・特定行政庁 | 変わる |
| 43条2項1号の認定 | 建築基準法43条2項1号 | 特定行政庁(建築審査会の同意は不要) | 変わらない |
| 43条2項2号の許可 | 建築基準法43条2項2号 | 特定行政庁・建築審査会・関係権利者 | 変わらない |
データ出典: 建築基準法および同施行令の条文をもとに当社作成(2026年8月時点)。
セットバックで道路の幅員4mを確保する
セットバックとは、幅員4m未満の道に接する敷地を後退させ、道路の幅を4m分確保する方法です。建築基準法42条2項は、この章の規定が適用された時点で建築物が立ち並んでいた幅員4m未満の道のうち特定行政庁が指定したものを道路とみなし、その中心線から水平距離2mの線を道路境界線とみなすと定めています(建築基準法(e-Gov法令検索)、2026年8月時点)。
後退させる距離は一律ではなく、道の状況で3通りに分かれます。
| 道の状況 | 境界線とみなされる位置 | 適用条文 |
| 通常の2項道路 | 道の中心線から水平距離2m | 建築基準法42条2項 |
| 崖地・川・線路敷地などに沿う道 | 崖地等の側の境界線から道の側へ水平距離4m | 建築基準法42条2項ただし書 |
| 土地の状況によりやむを得ない場合 | 特定行政庁が2m未満1.35m以上の範囲で別途指定 | 建築基準法42条3項 |
データ出典: 建築基準法の条文をもとに当社作成(2026年8月時点)。
2段目のとおり、反対側が後退できない地形では、こちら側が4m分を負担することになります。後退した部分は敷地として使えなくなり、建蔽率・容積率の計算からも外れます。土地が狭いほど、建てられる建物の規模に響くという点は先に押さえておくところです。
隣地を買い取る・借りる・等価交換する
隣地の一部を取得して間口を2m以上にする方法は、例外規定を使わず43条1項の要件を正面から満たす手段です。この5つのなかで唯一、土地そのものの条件が変わるため、将来の売却時にも効いてきます。
取得の形は買取・借地・等価交換の3通りがあります。買取は費用がかかる一方で権利関係が明確になり、借地は初期費用を抑えられる代わりに契約が続く前提でしか成り立ちません。等価交換は互いの土地の一部を交換する形で、双方に利点がある形をつくれれば話が進みやすくなります。
ただし3通りのいずれも、相手が応じなければ成立しません。隣地所有者にとっては自分の土地が減る話です。価格の問題以前に、検討の土俵に乗らないこともあります。相続で共有になっている、所有者が遠方にいる、といった事情が重なればさらに時間がかかるでしょう。
敷地が細い通路で道に接する旗竿地の場合は、通路部分の幅の測り方や隣地との位置関係で判定が変わります。この形状に固有の論点は旗竿地の再建築不可判定で扱っています。
私道を位置指定道路として申請する
前面が私道の場合、その道を建築基準法上の道路にする方法が位置指定道路の申請です。建築基準法42条1項5号は、土地を建築物の敷地として利用するために築造する道で、政令の基準に適合し、築造しようとする者が特定行政庁から位置の指定を受けたものを、この号の道路としています。
その政令の基準が施行令144条の4です。原則として道の両端が他の道路に接続していることが求められ、行き止まりの袋路状道路にできるのは、延長35m以下の場合、終端が公園・広場などに接続している場合、35m以内ごとに自動車の転回広場を設けた場合、幅員が6m以上の場合などに限られます(建築基準法施行令(e-Gov法令検索)、2026年8月時点)。
隅切りの形状も同条の定めです。道が交差・接続・屈曲する箇所には、角地の隅角を挟む辺の長さ2mの二等辺三角形の部分を道に含む隅切りを設けなければなりません。
技術基準を満たす道づくりが必要なうえ、私道が複数人の共有であれば全員の協力が要ります。基準そのものより、関係権利者をそろえられるかで可否が決まる手段だと当社は見ています。
43条2項1号の認定を受ける
43条2項1号の認定は、建築基準法上の道路ではない「道」に接する敷地について、特定行政庁が支障なしと認めて接道義務の適用を外す仕組みです。条文は、幅員4m以上の道に2m以上接する建築物のうち、利用者が少数であるものとして省令の基準に適合するもの、と対象を絞っています。
重要なのは、この1号に建築審査会の同意を求める文言がないことです。後述する2号の許可と比べて手続きが軽く、標準的な戸建ての建て替えではこちらに当たるかをまず確認する価値があります。
具体的な規模要件は自治体が定めます。大阪市では、幅員4m以上の道に2m以上接する延べ面積500㎡以内の建築物を1号認定の対象としています(大阪市「接道規定に係る特例の認定・許可」、2026年8月時点)。一般的な住宅の規模であれば、この面積要件は問題になりにくい水準です。
43条2項2号の許可を受ける
2号の許可は、敷地の周囲に広い空地を有する建築物などについて、特定行政庁が支障なしと認めたうえで建築審査会の同意を得て許可する仕組みです。かつて「43条但し書き」と呼ばれていたものが、この2号にあたります。
条文上の要件が抽象的なぶん、実際に何が許可されるかは自治体が定める許可基準に委ねられています。1号と2号のどちらに当たるかで、必要な手続きも待ち時間も変わってくるでしょう。
要点: 5つのうち相手の同意なしで進められるのはセットバックだけで、土地の法的な条件そのものが変わるのは隣地の取得と位置指定道路の2つです。まず自分の土地がこのどれに当てはまり得るかを絞り込むところから始めてください。

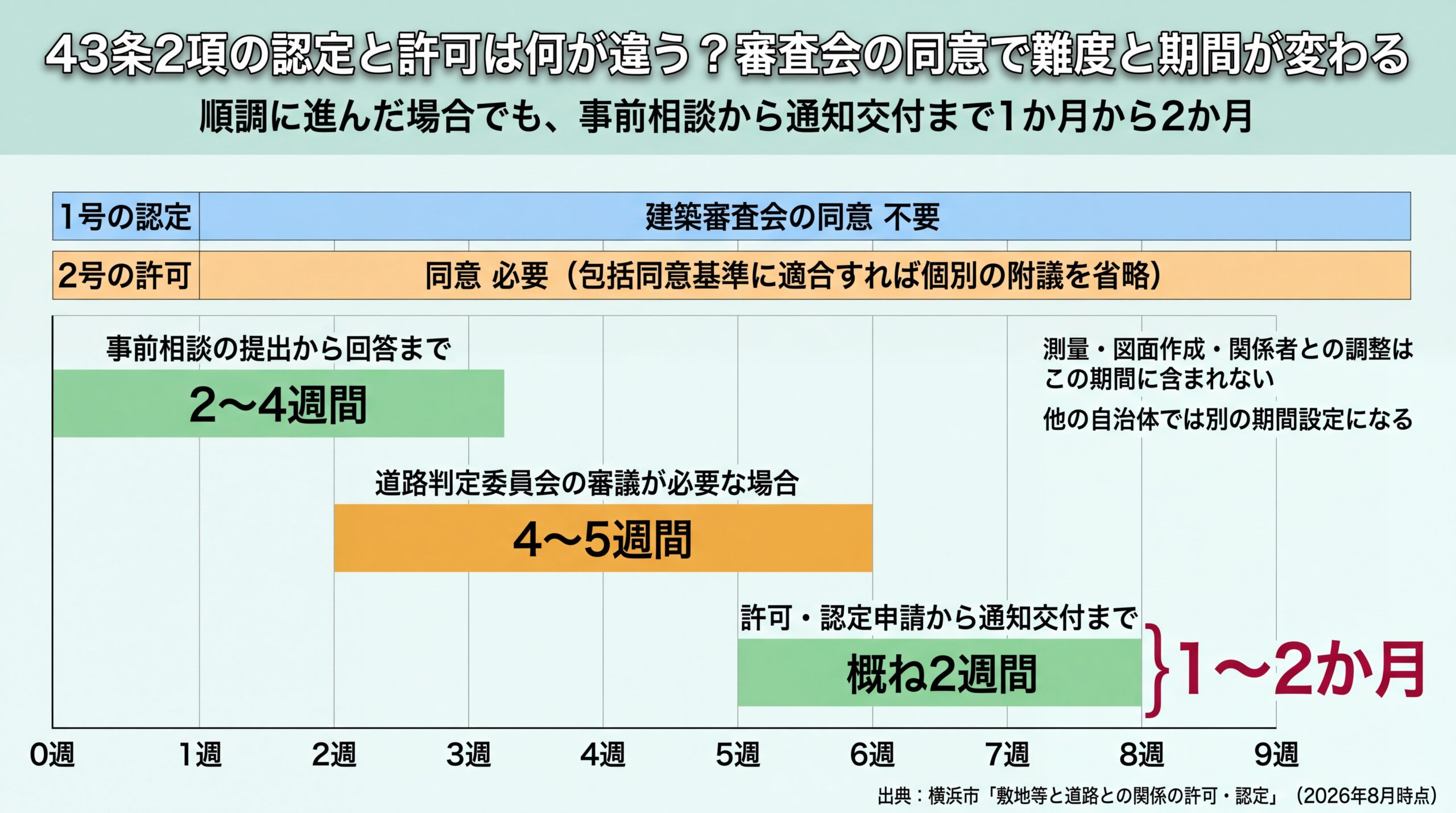

43条2項の認定と許可は何が違う?審査会の同意で難度と期間が変わる

43条2項は、建築審査会の同意が不要な1号の認定と、同意が必要な2号の許可に分かれます。さらに2号でも、自治体があらかじめ審査会の同意を得ている包括同意基準に当てはまれば、個別の附議が省略されて手続きが短くなります。同じ「43条2項」でも、通る経路によって別物の手続きです。
| 比較の観点 | 43条2項1号の認定 | 43条2項2号の許可 |
| 条文上の対象 | 幅員4m以上の道に2m以上接し、利用者が少数の建築物 | 敷地の周囲に広い空地を有する建築物など |
| 建築審査会の同意 | 不要 | 必要(包括同意基準に適合すれば個別の附議を省略) |
| 制度の沿革 | 認定制度として2018年9月25日に新設 | かつての「43条但し書き許可」に相当 |
| 手続きの重さ | 軽い | 包括同意基準に当たるかで大きく変わる |
データ出典: 建築基準法の条文と各特定行政庁の公開資料をもとに当社作成(2026年8月時点)。
そしてもう一つ、着手前に知っておく必要があるのが自治体差です。大阪府は「許可基準は特定行政庁ごとに定められています」と明記しています(大阪府「建築基準法第43条第2項第1号認定、法第43条第2項第2号許可について」、2026年8月時点)。ネット上の解説記事を読んで自分の土地の可否を判断できない理由は、ここにあります。
許可基準は特定行政庁ごとに定められている
実際に4つの特定行政庁の公開資料を並べると、基準の建て方も、包括同意と個別審査の線引きも一様ではありません。
| 特定行政庁 | 1号認定の基準の建て方 | 包括同意基準 | 個別審査の位置づけ |
| 横浜市 | 認定基準1・2の2類型(公的機関等が管理する幅員4m以上の道/1999年5月1日時点で現に存する路線型の道) | あり。適合すれば審査会への附議を省略 | 不適合なら個別附議。最低限の基準として個別提案基準を設定 |
| 大阪市 | 幅員4m以上の道に2m以上接する延べ面積500㎡以内の建築物 | 許可取扱要綱で規定 | 取扱要綱による |
| 大阪府 | 府所管市町村向けに手続きフローを公開 | 市町村により異なる | 許可基準は特定行政庁ごとに定めると明記 |
| 高松市 | 施行規則10条の3第1項(農道等/施行令144条の4に適合する道) | 基準1〜5が包括同意基準 | 基準6〜8は建築審査会の個別審査が必要 |
データ出典: 横浜市・大阪市・大阪府・高松市の各公式ページ(いずれも本文中にリンク。2026年8月時点)。
高松市は、包括同意基準を「あらかじめ建築審査会の同意を得ているもの」と説明し、個別審査が必要な基準6〜8に比べて申請から許可までの期間の短縮を図っていると述べています(高松市「建築基準法第43条第2項に基づく認定・許可の取扱いについて」、2026年8月時点)。
同じ条件の土地でも、所在地が変われば結論も所要期間も変わり得ます。だから最初に確かめるべきなのは一般論の可否ではなく、物件所在地の特定行政庁がどの類型を包括同意基準に含めているかです。
手続きにかかる期間の目安
期間の実数値を公表している自治体もあります。横浜市は、事前相談の提出から相談者への回答まで2〜4週間、道路判定委員会における審議が必要な場合は4〜5週間を要する場合があるとし、許可・認定申請から通知交付までは、現場整備や申請書類に不備等がない場合で概ね2週間としています(横浜市「敷地等と道路との関係の許可・認定」、2026年8月時点)。
つまり順調に進んだ場合でも、事前相談から通知交付まで1か月から2か月程度を見ておく計算になります。ここに測量・図面作成・関係者との調整が加わるため、実際の着手から着工までの体感はさらに延びるでしょう。あくまで横浜市が示す目安であり、他の自治体では別の期間設定になる点にはご注意ください。
当社はこの期間を「待てるかどうか」の判断材料として扱っています。相続税の申告期限が迫っている、維持費の負担が続いている——そうした事情があるなら、手続きの完了を待たずに方針を決める判断も必要でしょう。
なお、2号の許可のうち個別審査を経たものは、金融機関の評価が保守的になりやすい傾向です。資金計画に関わる論点は再建築不可物件で住宅ローンが使えるかで扱っています。
要点: 1号の認定か、2号でも包括同意基準に当たるかで、審査会への附議の要否が変わります。附議が省略できるかどうかが、待ち時間の差として跳ね返る点を押さえておきましょう。
裏ワザを使う前に知るべき3つの落とし穴とは?
43条2項の認定と許可は建築物に対する処分のため、建て替えや増改築のたびに申請し直す必要があります。一度取得すれば土地が恒久的に再建築可能になる、という性質のものではありません。ここを取り違えたまま費用と時間を投じると、後から評価が食い違います。
手続きを進めてから「思っていたものと違った」となる状況は、再建築不可物件で後悔する典型パターンとしてまとめています。その原因になりやすい3点を、制度の側から見ていきましょう。
許可・認定は建築行為のたびに取り直す必要がある
横浜市は「法第43条第2項の許可・認定は建築物に対する許可・認定になりますので、建築行為を行う都度申請が必要となります」と説明しています(横浜市「敷地等と道路との関係の許可・認定」、2026年8月時点)。
さらに同市は、次回も同じ結論になるとは限らないとして、その後の道の状況の変化や建築計画の内容によっては、許可・認定ができない場合や新たな条件が発生する場合があると述べています。今回通ったことは、次回を保証しません。
当社が査定でこの点を確認しているのは、買主にとっての意味が変わるからです。取得済みの許可は今回の建築計画に紐づくもので、次に建て替える人はもう一度同じ道を通ることになります。だから許可取得にかけるコストは、「土地の価値を恒久的に上げる投資」ではなく「今回の建築計画を実現するための費用」として見積もるべきでしょう。
許可に係る道路状空地は建築基準法の道路にはならない
前掲の横浜市の案内では、建築基準法における「道路」は同法42条に定めるものを指すため、43条2項の許可・認定に係る道路状空地は「道路」ではないと明示されています。既存の建物を建て替える際には、あらためて許可または認定を取得することが必要になる、という説明もあわせて示されています。
これは前項と表裏の関係です。道の見た目や使い方が変わっても、法律上の位置づけは変わっていないということです。登記簿や公図の記載が変わるわけでもありません。
一方で、隣地の取得と位置指定道路の申請は、土地の条件そのものを動かします。同じ「再建築可能になる」という言葉でも、この2群では資産としての意味が別物です。
誓約書・承諾書に関係権利者の協力が要る
横浜市は、許可・認定にあたって必要な誓約書・承諾書を、道路状空地を将来にわたって道路状に維持管理することについて関係権利者が誓約・承諾する書面だと説明しています。
つまり制度の側が、他人の協力を要件として組み込んでいるということです。前面の道が複数人の共有になっていたり、所有者が特定できなかったりすると、書面がそろわず手続きが止まります。同市は許可・認定の条件や敷地後退距離についても案件ごとに総合的に決定していると述べており、事前に一律の答えを得られる性質のものではありません。
だから最初に確認すべきは、条文や基準よりも先に「同意をもらう相手が誰で、話ができる関係にあるか」です。ここが立たないまま測量や図面に費用をかけると、その支出が回収できません。
要点: 43条2項の認定・許可は、土地ではなく今回の建築計画に対する処分です。恒久的な資産価値の向上を期待するなら、隣地の取得か位置指定道路の側で検討することになるでしょう。
\ 残置物そのままOK・査定無料 /
手続きが進まない土地も、家財を置いたままの状態で買い取れる場合があります。
受付時間 10:00〜19:00(水・日曜定休)

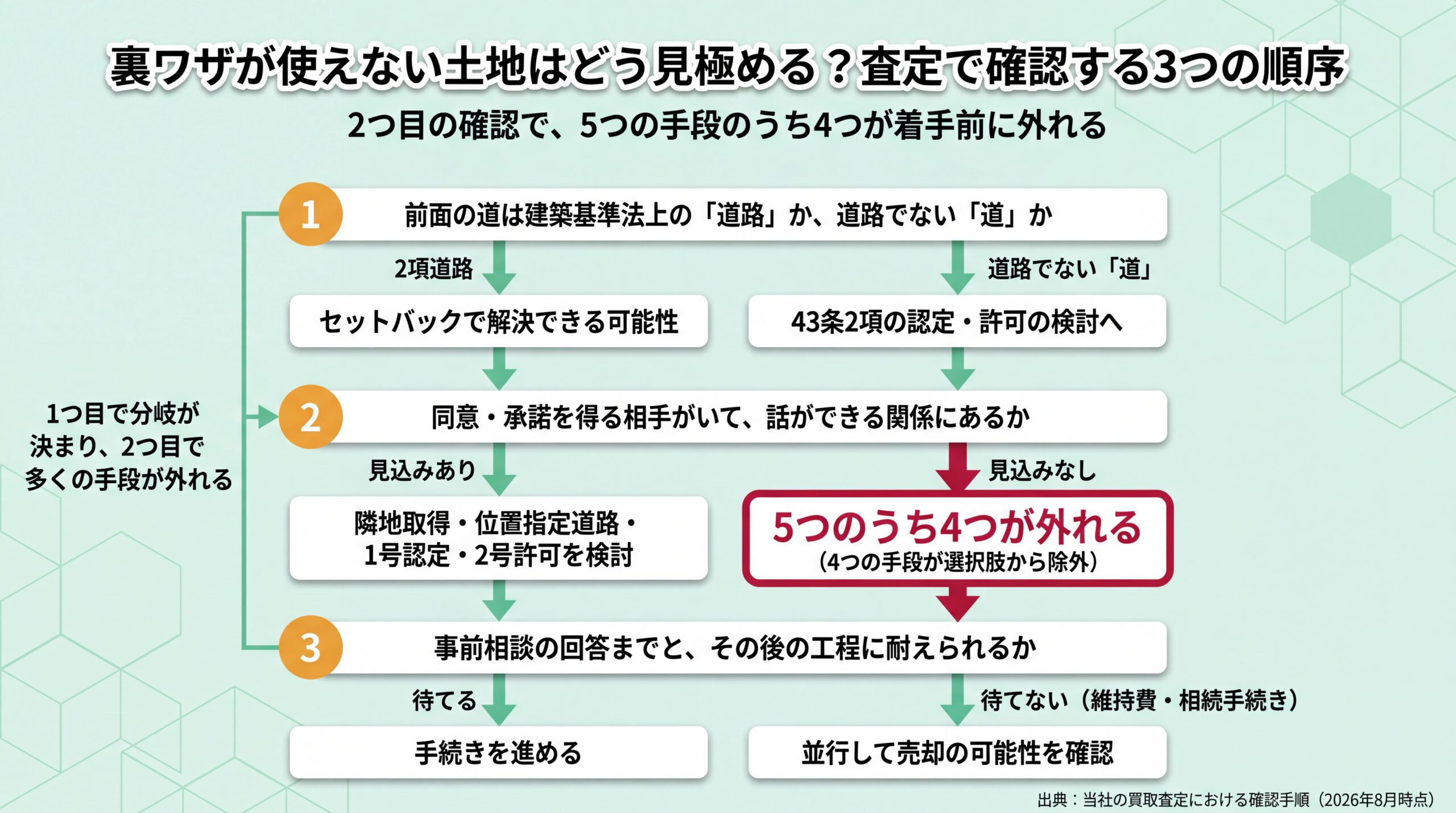

裏ワザが使えない土地はどう見極める?査定で確認する3つの順序

再建築可能化の見込みは、前面の道の種類、同意を得る相手の有無、待てる期間の3点を順に確認すれば着手前に見当がつきます。当社はこの順序で確認しており、1つ目で分岐が決まり、2つ目で多くの手段が外れるという順番です。
| 順序 | 確認すること | 判断の分かれ方 |
| 1 | 前面の道が建築基準法上の「道路」か、道路でない「道」か | 2項道路ならセットバックで解決できる可能性。道路でないなら43条2項の認定・許可の検討へ |
| 2 | 同意・承諾を得る相手がいて、話ができる関係にあるか | 隣地所有者や私道の関係権利者から誓約・承諾を得る見込みがなければ、5つのうち4つが着手前に外れる |
| 3 | 事前相談の回答が出るまでと、その後の工程に耐えられるか | 維持費・相続手続きの事情で待てない場合は、並行して売却の可能性を確認しておく |
データ出典: 当社の買取査定における確認手順(2026年8月時点)。
1つ目の「道の種類」を自分で確かめる手順は再建築不可かどうかの調べ方にまとめています。建て替えではなく改修で住み続ける道を探る場合は再建築不可物件のリフォーム範囲、保有・活用・売却を横並びで比べたい場合は再建築不可物件をどうするかの総合判断が対応します。
当社の見解
一般には「再建築不可は買い手がつかない」と説明されがちですが、当社はそう考えていません。再建築可能化を断念した土地でも、現況のまま収益物件として活用する買い手は存在します。購入意欲の高い不動産投資家と常時300名以上つながっているのは、この出口があるからです。
だからこそ、手続きに数か月を投じてから断念するより、着手前の段階で「再建築可能化に進む」と「現況のまま手放す」の2つを並べて比べるほうが損失は小さくなります。他社で断られた経験があることは、その土地の市場価値がゼロであることを意味しません。
なお、個別の物件で認定・許可が下りるかどうかの判断は特定行政庁の権限に属します。この解説は一般的な制度の説明であり、実際の可否は物件所在地の建築指導担当窓口へご確認ください。
再建築不可の裏ワザに関するよくある質問
43条2項2号の包括同意基準とは何ですか?
自治体があらかじめ建築審査会の同意を得ている許可基準のことです。一般的な事例をまとめてこの基準に含めておくことで、適合する案件では審査会への個別の附議が省略され、許可までの期間が短くなります。基準の内容と番号の振り方は自治体ごとに異なり、高松市のように基準1〜5を包括同意基準、基準6〜8を個別審査と明確に分けている例もあります。
43条2項の許可は一度取れば、次の建て替えでも使えますか?
使えません。許可・認定は建築物に対する処分であり、建築行為を行うたびに申請が必要です。しかも次回に同じ結論が出るとは限らず、その後の道の状況の変化や建築計画の内容によっては、許可・認定ができない場合や新たな条件が付く場合があると横浜市は説明しています。
位置指定道路と2項道路(みなし道路)は何が違いますか?
位置指定道路は建築基準法42条1項5号にもとづき、政令の技術基準に適合する道として特定行政庁から位置の指定を受けたものです。一方の2項道路は、同法42条2項により、幅員4m未満でも現に建築物が立ち並んでいた道として特定行政庁が指定し、道路とみなされているものを指します。前者は新たに指定を受ける手続きが必要で、後者はすでに道路とみなされている代わりにセットバックが求められます。
隣地は買うのと借りるのとで、どちらが接道要件を満たしやすいですか?
一般に買い取るほうが確実です。所有権を取得すれば敷地の一部として扱え、権利関係が将来にわたって安定します。借りる形は初期費用を抑えられる反面、契約の存続が前提になるため、建築確認の場面でどう扱われるかを事前相談の段階で特定行政庁に確認しておきましょう。
物件種別ごとの前提を横断して確認したい場合は、再建築不可物件ガイドで全体像を再確認することをおすすめします。
まとめ
再建築不可の裏ワザは、建築基準法42条・43条にもとづく5つの正規手続きの通称です。自分の判断だけで進められるのはセットバックのみで、残る4つは隣地所有者や特定行政庁の同意が前提になります。そして43条2項の認定・許可は今回の建築計画に対する処分であり、土地の法的な属性を恒久的に変えるものではありません。
まずは前面の道の種類と、同意をもらえる相手がいるかを確認してください。そのうえで、手続きに要する期間を待てるかどうかで方針が決まります。
